大型锂电厂房装修机电施工管理 2024-08-14 17:26:02

近年来,机电施工管理在工期和质量方面有了更高的要求,部分项目针对自身特点,通过技术先行提升了管理方法。大型锂电厂房因其高度自动化、高效节能的特点,对建筑和机电管线系统的要求也较高,通常采用大跨度钢结构,以满足其建筑功能性和机电管线系统的布置要求。

其中机电管线系统包括消防排烟、通风空调、生活给排水、消防水、消防弱电、电气、智能化、动力、NMP储罐等多个系统,需要达到高效、安全、节能、环保等多方面的管理目标。同时,其建设周期较短且不可调节,机电工程在施工过程中面临较多挑战。

1、工程概况

某大型锂电厂房工程共14个单体,占地面积约39万m²,总建筑面积约51万m。该工程两个主厂房单栋占地面积约8.6万m²,建筑面积约12万m²,主厂房1与主厂房2建筑总长度均为560m,宽度均为160m,地上钢结构1层,层高23.9m,最大净空安装高度23.9m。某仓库1占地面积约1万m²,建筑面积1约1.7万m²,地上砼结构4层、钢结构1层,层高23.9m,最大净空安装高度23.72m。其余单体最大净空安装高度在5~7m。机电工程施工总工期约为8个月,项目施工目标为确保按时交付并获得市优质工程奖。

2、施工管理

2.1BIM技术指导深化设计、施工管理

项目部收到施工图审查机构审查合格的施工图纸后即开始进行BIM深化工作,BIM经理作为本项工作的牵头人,组织和协调各专业技术主管对施工图进行图纸会审,充分理解业主的需求和设计意图,确保BIM深化工作能够有序、有效进行。本工程施工过程中BIM技术的应用主要有以下几个方面:

(1)创建项目三维模型。根据GB/T51235-2017《建筑信息模型施工应用标准》要求,在BIM平台中按实际比例搭建建筑结构模型,并在此基础上对机电系统(包括管道、电气、通风、暖通、空调、给排水)等进行建模和碰撞测试、提取各项信息。

(2)模拟施工过程。基于可视化的BIM模型,通过Navisworks Manage、Civil3D模拟机电施工过程,包括材料运输、设备安装、管路连接、电缆敷设等。提前发现施工中可能出现的问题,避免现场施工中的误差、重复施工和拆改,及时调整施工计划,提高施工效率。

(3)机电系统设计优化。通过BIM模型深化机电管线,碰撞检查,优化施工图,帮助各方技术、施工人员实现协同作业。有效优化机电综合管线路径,避免了机电系统与系统之间、机电系统与建筑结构之间的空间冲突、管线不必要的返弯,特别是降低拆改等工作量。同时,通过具体的建模数据,进行管道系统空间分析和受力分析,选择合理的支架形式,包括吊杆、支吊架、地脚螺栓等,确保管道安装合理、稳定和安全。

(4)编制施工技术方案。BIM技术的可视化特点可以为施工技术方案的编制提供更多的参考,利用BIM模型中的信息,将机电模型转化为动画或视频(VR技术),以便更好地展示设计意图和施工过程。同时,通过VR技术,施工人员可以更好地理解施工过程,提高施工效率和安全性。

(5)BIM施工图纸指导现场作业。通过优化后的BIM模型,导出不同专业的机电BIM施工图纸,为现场施工作业提供准确的指导和参考。

2.2装配式防排烟风管应用

防排烟风管全厂工程量总计123,320m²,多为超高施工,按厂房结构不同,风管安装高度在7~23m,防排烟风管的常规做法为:先安装镀锌薄钢板,再包裹防火岩棉,最后在外层加无石棉纤维增强硅酸钙板,如按常规做法,施工人员需加工3道工序才能完成防排烟风管的安装,虽然能够满足国家及地方性相关规范要求,但存在工序繁琐、安全风险大、施工效率低、质量易受影响等缺点。为寻求更优的施工方案,一方面分析相关的标准规范,另一方面对当地市场深入调研,寻找符合要求的产品和生产厂家,并进行对比,为业主提供现场制作及装配式两种风管的比对方案(见表1)。最后,结合本工程施工特点,推荐业主使用综合性价比较高的装配式防排烟风管。


2.3模压增强型桥架应用

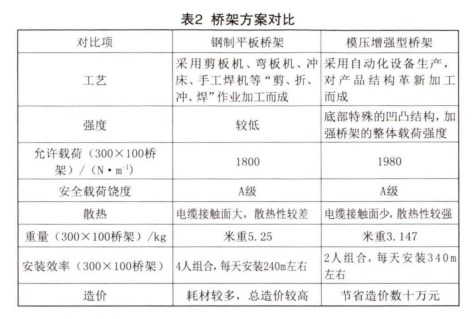

全厂桥架总长为83,431m,总造价近千万元,为提升安装效率,节约成本,对桥架进行技术研究,了解桥架的性能、特点、质量和适用范围,为业主提供两种桥架方案做对比(见表2)。通过比较,推荐业主使用综合性价比较高的模压增强型桥架,工厂成型预制,现场组装。

2.4装配式成品支架应用

BIM模型对支架进行深化设计,预计需使用支架型钢数百万千克。而厂房主要为钢结构,净空较高,安装难度大。钢结构区域需在钢梁上方增加横担作为支架生根点,增强支架的稳定性,减少对钢梁的影响,横担材料按需求选用方钢或槽钢。同时,还需要选用适当的支架型号和安装方式,确保其牢固可靠。


装配式成品支架是一种新型的建筑施工技术,其施工过程采用预制构件,现场组装拼接的方式完成。相比于传统的现场制作方式,装配式成品支架具有以下优点:

(1)施工速度快。采用预制构件的方式,将施工时间缩短至传统现场制作支架施工的一半左右。

(2)施工工艺简单。装配式成品支架的施工过程相对简单,只需要进行组装和拼接,不需要进行大量的现场制作工作。

(3)施工环境整洁。由于装配式成品支架的大部分工作都是在工厂内完成,现场施工时不会产生大量的建筑垃圾和污染,可以保持施工环境的整洁。

(4)施工质量可控。预制构件的制作在工厂内进行,可以更好地控制制作质量。通过装配式成品支架的应用,可以有效提升施工效率,保证施工质量。

3、结语

本项目部分单体最早于2022年11月验收合格、交付,全部单体于2023年4月验收合格、交付,并已投入使用。在工期紧张、施工难度大的情况下,通过技术先行、施工管理措施,保证了工程质量和进度。项目施工过程中加强新技术、新方法的应用等措施,有效提高了施工效率及质量,降低了施工风险。
